在陝西商洛,西嶺隧道項目團隊突破Ⅰ級高風險隧道建造極限——
在“地質博物館”裡智能掘進

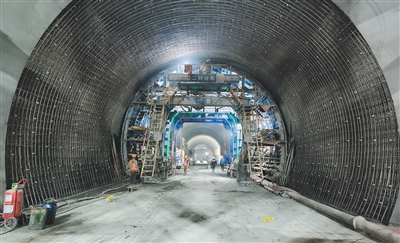

二襯台車在開展定位工作。 劉 瑜攝

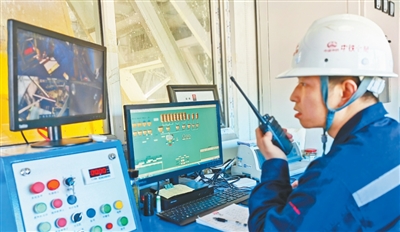

操作員在指揮隧道內作業。 劉 瑜攝

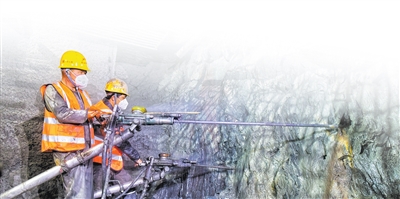

工人在進行爆破鑽孔作業。 胡苗苗攝
秦嶺腹地,雲海蒼茫。在層巒疊嶂之間,一座巨型隧道洞門如鋼鐵巨龍般昂首挺立——這便是今年4月11日貫通的新建陝西西安至湖北十堰高鐵(以下簡稱“西十高鐵”)控制性工程西嶺隧道。
作為西十高鐵穿越秦嶺山區最長的Ⅰ級高風險隧道,西嶺隧道以±1.7毫米的橫向精度、±3.1毫米的縱向精度、±5.6毫米的高程精度貫通,標志著西十高鐵建設取得了關鍵性進展,為后續無砟軌道施工奠定了堅實基礎。
打通雙線36.115公裡的Ⅰ級高風險隧道
創新應用,把岩層當“豆腐”切
西嶺隧道,位於陝西省商洛市商州區境內,地處秦嶺低中山區,是西十高鐵全線最長的Ⅰ級高風險隧道,創造了我國高鐵Ⅰ級高風險隧道的最長施工紀錄。
“西嶺隧道設計為雙洞單線隧道,雙線總長36.115公裡,猶如‘地下長城’,需要採用4座斜井、20個工作面同時施工。這裡的地質條件之復雜,堪稱一座‘地質博物館’。”中鐵七局西十高鐵3標二分部總工程師何心德介紹,“隧道穿越6類圍岩、2處大型斷層、8處褶皺、5公裡的軟岩大變形、10處洞身淺埋段,施工過程中,我們時刻面臨著微瓦斯溢出、岩溶、突涌水、順層坍塌等風險。”
地質條件如此復雜,如何保証施工安全和質量?項目建設團隊創新施工路徑,採用了數字化施工體系,通過BIM建模和無人機傾斜攝影技術,構建了厘米級精度的數字隧道模型﹔投入智能襯砌台車、焊接機器人等智能裝備,形成了全方位的機械化施工網絡。
尤其在淺埋段施工中,由於覆土薄、岩層變化頻繁且結構復雜,團隊採用配備智能壓力傳感系統的懸臂掘進機。“機械臂能實時感知岩層變化,自動調節掘進參數,不僅能將噴射混凝土超耗率降低40%,還能降低隧道坍塌風險。”何心德說,“這相當於把岩層當‘豆腐’切,在‘薄如蛋殼’的淺埋層實現‘零擾動施工’。”
復雜的地質條件也為隧道通風制造了更多難題。“西嶺隧道作為長大隧道,實現通風本就不易。”何心德指著3號斜井洞口的風機說,“經過走訪調研和考察學習,我們決定根據不同施工階段調整通風設計。”
考慮到斜井長1.6公裡,斷面小,團隊選擇高效率的智能風機,配置低風阻的風袋,在通風距離大於1公裡時,運行功率是普通風機的1/4,且噪聲較小,不會影響正常施工過程中大家的交流。
然而,斜井進入正洞施工后,轉變為4個掌子面,也就是開挖坑道過程中不斷向前推進的工作面。施工人員發現,若仍按原設計採用4台風機、布設4條風袋分別通風,通風管道會在這個斜井小斷面輔助坑道佔據過大的空間,導致施工機械設備難以通行。“那個時候,我先在隧道裡仔細觀察,然后回到辦公室組織技術人員一起反復論証措施可行性,最后採用兩台風機承擔4個掌子面的施工通風,在斜井范圍採用兩條風袋,進入正洞再一分為二,借助流體力學理論建立模型對風量、風壓進行檢算,確保掌子面風量充足。”何心德至今記憶猶新。
這樣布設管道,通風、通行問題都解決了。為了確保通風效果,技術人員還專門組成課題小組,研究如何保証4個掌子面的回風,減小相互干擾,根據掌子面空氣質量自動調節風量風壓。目前,團隊關於通風方面的研究已經形成2篇技術論文,並在行業核心期刊上發表,獲得2項國家專利和1項陝西省省級工法。
創造1/256800的相對閉合差
精准監測,摸清岩層的“脾氣”
在復雜地質環境中解決掘進難題,為項目建設奠定了重要基礎,而確保這條隧道在秦嶺山脈深處實現高精度貫通,則對測量和控制技術提出了嚴苛的要求。
團隊採用了先進的斷面掃描儀——3D激光掃描儀。以前的斷面儀一次只能掃一個斷面,用時10分鐘﹔而3D激光掃描儀可以採集60米范圍的斷面數據,可按30厘米切取一個斷面,取點間距20厘米,也隻需要10分鐘。這極大地提高了斷面掃描效率,幫助施工人員掌握現場開挖情況,並能及時調整爆破參數,持續控制開挖掘進水平。
“為了摸清岩層的‘脾氣’,我們還構建了‘三位一體’智能探測體系。”項目工程部部長鄭向南介紹,地質雷達與超前鑽探組成“地質偵察兵”,像做“微創手術”一樣取芯分析﹔運用TSP地震波法進行岩體“CT掃描”,預測斷層參數指導支護設計﹔動態監測平台作為“智慧大腦”,在岩體完整性指數低於0.3或地下水流量突破10立方米/小時閾值時,會立即發出警報。
2023年7月的一場暴雨,檢驗了這套系統的可靠性。隧道出口邊坡突然發出2.3毫米/小時的位移警報,團隊立即啟動了由50台光柵水准儀組成的智能監測網。“過去遇到雨天,人工監測經常受限,儀器損壞也是常事。現在,即使0.1毫米的細微變形,也逃不過‘電子眼’的捕捉。”項目測量員李曉林輕點平板電腦,邊坡的三維模型清晰呈現,每一處細微位移都被精准定位和記錄。
不僅如此,針對不同地質特性,團隊研發實現了全站儀毫米級精度追蹤變形動態、創新三台階微震爆破工藝等差異化“診療方案”。在攻克3號、4號斜井小半徑轉彎測量難題時,團隊更是創新採用“全導線網”方案——在隧道兩側交叉布設4組棱鏡,讓每個測點參與多個閉合環平差計算,用冗余觀測“馴服”誤差。
2023年4月,團隊首次在8號控制點進行實測。當計算結果從屏幕上跳出的那一刻,現場爆發出歡呼——相對閉合差達到驚人的1/256800!這項技術成果此后取得國家專利並獲評省級工法,專家評審認為,該成果“開創了復雜線型隧道精准測量的新范式”。
實現12分鐘的緊急撤離
緊密銜接,構成一張無形的“安全網”
“突涌水!全員撤離!”2022年寒冬的一個深夜,3號斜井突然響起的警報聲劃破夜空。項目現場副經理孫建軍回憶:“聽見警報,我立即摁下了‘紅色停止鍵’,應急照明瞬間把隧道點亮了,20名工人沿著牆上的熒光標識成功撤離,整個過程隻花了12分鐘。”人員撤離后,總排水能力達600立方米/小時的系統如同地下排水“大動脈”,將突發的涌水轉化為可控水流,確保了隧道施工進度不受影響。
驚心動魄的搶險背后,是團隊“預防—預警—處置—恢復”全鏈條應急機制的成功實施。從發現險情到控制局面,每個環節都緊密銜接:每隔50米設置的應急照明設備指示了生命通道,200千瓦的發電機保障了排水動力,針對員工的定期演練提升了應急能力,而與地方醫療、消防部門建立的聯動協議“雙保險”,則為救援上了最后一道鎖。
“安全不是靠運氣,而是靠體系。一個成熟的全鏈條應急機制,能構成一張無形的‘安全網’。”項目安全總監殷雨說。他身后的電子屏上,實時顯示著隧道各段的監測數據,記錄著這座“地質博物館”每一寸空間的細微變化。
夕陽下,商洛市楊峪河鎮的村民們望著隧道口,聊了起來:“通車后,孫子去西安上學就方便多了”“村裡的山貨興許能賣個好價錢”“真是不敢想啊,很多年前,我們去西安只能坐大巴車,翻山越嶺,十幾個小時才能到”……
機械的轟鳴聲在隧道中回蕩,這條穿越秦嶺的鋼鐵長龍,將載著山區群眾的希望,通往更加美好的未來。
(胡苗苗參與採寫)
延伸閱讀
西嶺隧道建設難點何在?
西嶺隧道是西安至十堰高速鐵路的全線控制性工程,具有以下特點:隧道結構採用雙洞單線設計,雙線總長度達36.115公裡,是目前全國高鐵已貫通項目中總施工長度最長的Ⅰ級高風險隧道﹔洞身穿越泥岩、砂岩、石英片岩等6類岩層,途經2處大型斷層、8處褶皺構造帶及10處淺埋段,集中了岩溶發育、突涌水、軟岩大變形、微瓦斯溢出等12項高風險不良地質問題﹔施工組織難度大,通過4座斜井開辟20個工作面同步立體作業,需協調2000余名建設者24小時不間斷施工,管理復雜度極高。
項目2022年3月開工,創新運用智能建造技術,應用地質雷達超前預報、三維激光掃描、無人機傾斜攝影實時監測地質變化,結合懸臂掘進機、自鋪式智能襯砌台車等裝備動態調整施工參數,克服各類難題,歷時1100余天,於2025年4月實現貫通。預計到2026年6月,西十高鐵通車后,西安至十堰通行時間將縮短至1小時,武漢至西安通行時間壓縮至2.5小時,助力沿線經濟社會發展。
《 人民日報 》( 2025年06月30日 06 版)
